Минэнерго: Строительство Орто-Токойской ГЭС близко к завершению
Строительство ведется в полном соответствии с утвержденным графиком, что подтверждается рядом выполненных этапов.
В частности, среди значимых достижений:

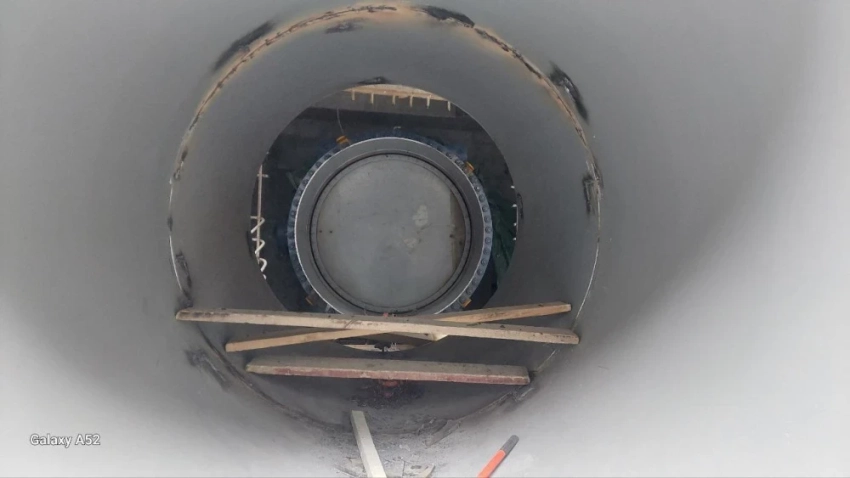

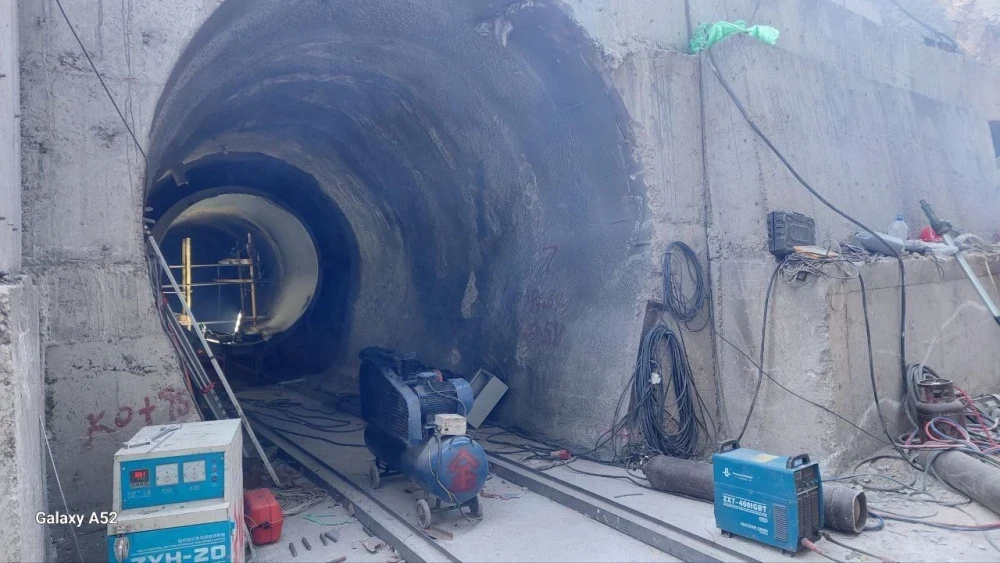

- полностью завершен 950-метровый деривационный тоннель;

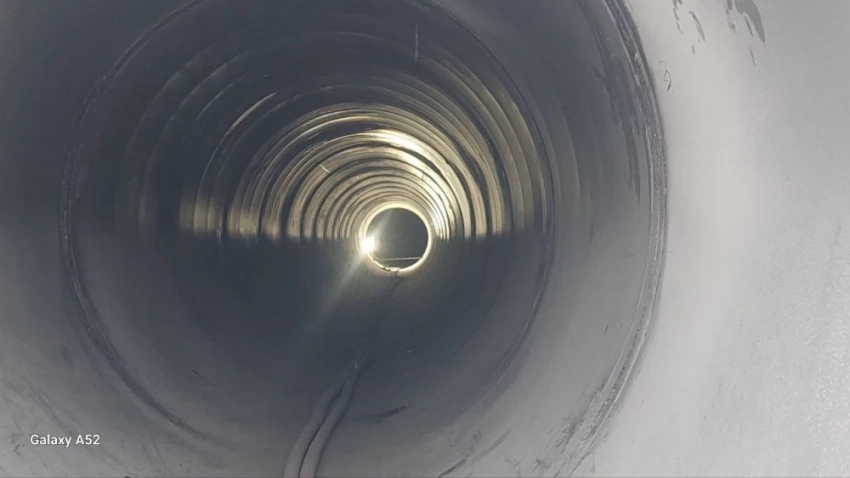

- в данный момент осуществляется бетонирование железобетонной облицовки водопроводящего тоннеля;
- завершены подготовительные работы и укрепление грунта, а также возведение стен в узле разветвления;

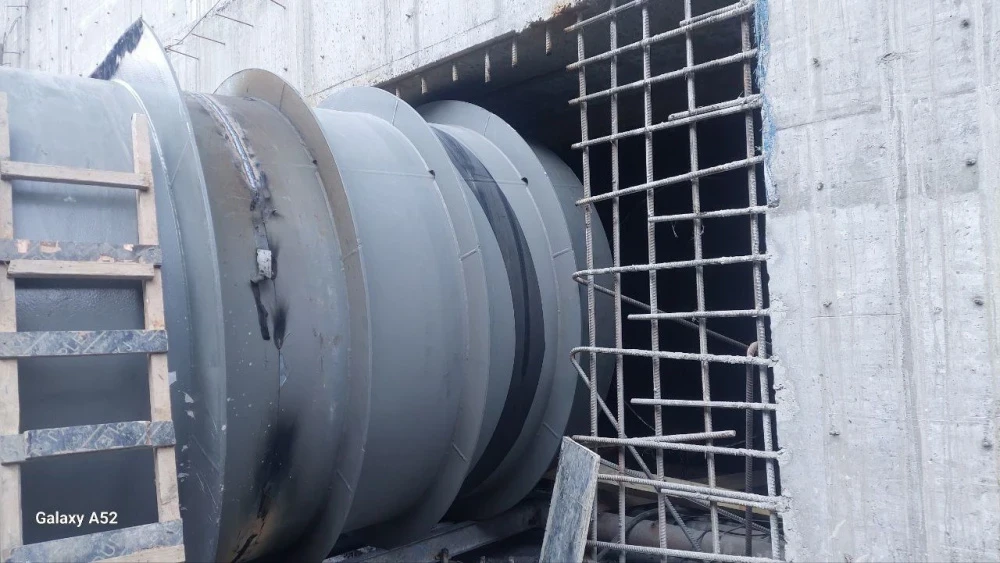

- идет подготовка к монтажу тоннельной развязки с тремя выходами, где уже смонтированы и сварены металлоконструкции длиной 93,6 м и 74,4 м в двух из выходов.
Строительство Орто-Токойской ГЭС. Фото пресс-службы Минэнерго.
Строительство Орто-Токойской ГЭС. Фото пресс-службы Минэнерго.
Строительство Орто-Токойской ГЭС. Фото пресс-службы Минэнерго.
Строительство Орто-Токойской ГЭС. Фото пресс-службы Минэнерго.
Строительство Орто-Токойской ГЭС. Фото пресс-службы Минэнерго.
Также завершены ключевые этапы работ в здании самой гидроэлектростанции:

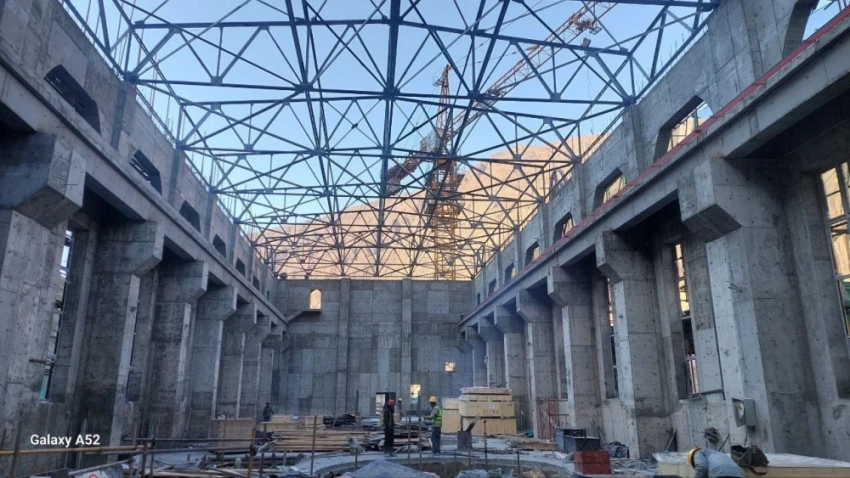

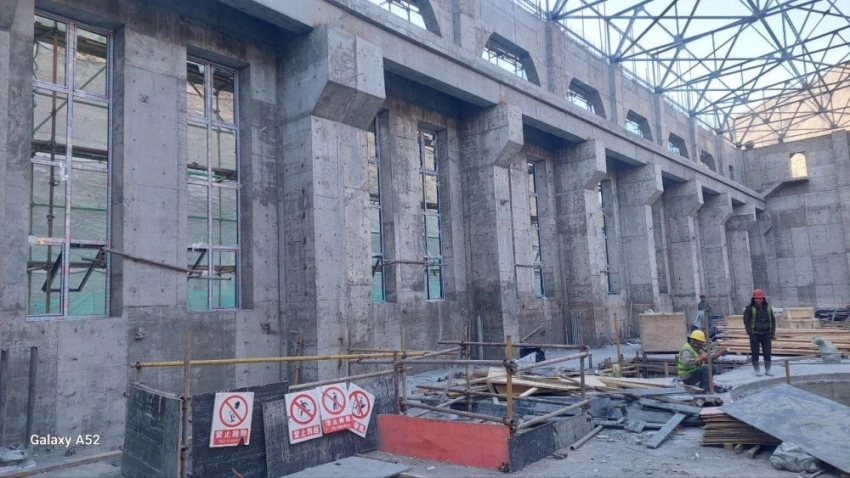

- завершено строительство здания ГЭС на 90%;
- полностью выполнены армирование и бетонирование колонн для подъемных механизмов затворов водосбросного канала нижнего бьефа;

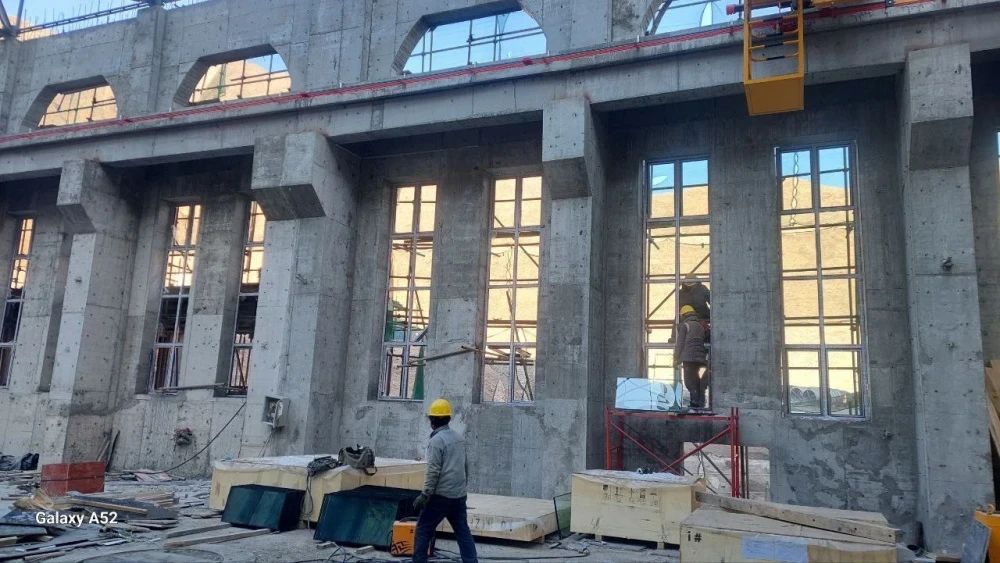

- завершен монтаж каркаса крыши, в данный момент проводятся работы по укладке кровельного покрытия;
- успешно смонтированы гидротурбины №1, 2 и 3, а также дисковые затворы.
Строительство Орто-Токойской ГЭС. Фото пресс-службы Минэнерго.
Строительство Орто-Токойской ГЭС. Фото пресс-службы Минэнерго.
Строительство Орто-Токойской ГЭС. Фото пресс-службы Минэнерго.
Строительство Орто-Токойской ГЭС. Фото пресс-службы Минэнерго.
Минэнерго также напомнило, что проектная мощность Орто-Токойской ГЭС составляет 21 МВт, и ожидается, что все строительные работы будут завершены в первой половине 2026 года.
